На Магаданской ТЭЦ ремонтируют котлоагрегат высокого давления № 5. Это один из основных паровых котлов станции, которые отапливают город зимой. На подготовку оборудования к несению максимальных нагрузок зимой 2016–2017 годов потребуется 25 млн рублей, сообщили ИА MagadanMedia в пресс-службе ПАО "Магаданэнерго".
Сейчас большая часть вспомогательного оборудования 700-тонного котла лежит на так называемой нулевой отметке (нижний "этаж") станции в разобранном виде, выявляются дефекты в оборудовании и идет восстановительный ремонт.
С 22 марта более 40-ка человек трудятся над заменой и ремонтом важных составляющих парового котла. В период ремонта, который завершится в конце апреля, также будут заменены почти 7 тонн труб заднего экрана агрегата.

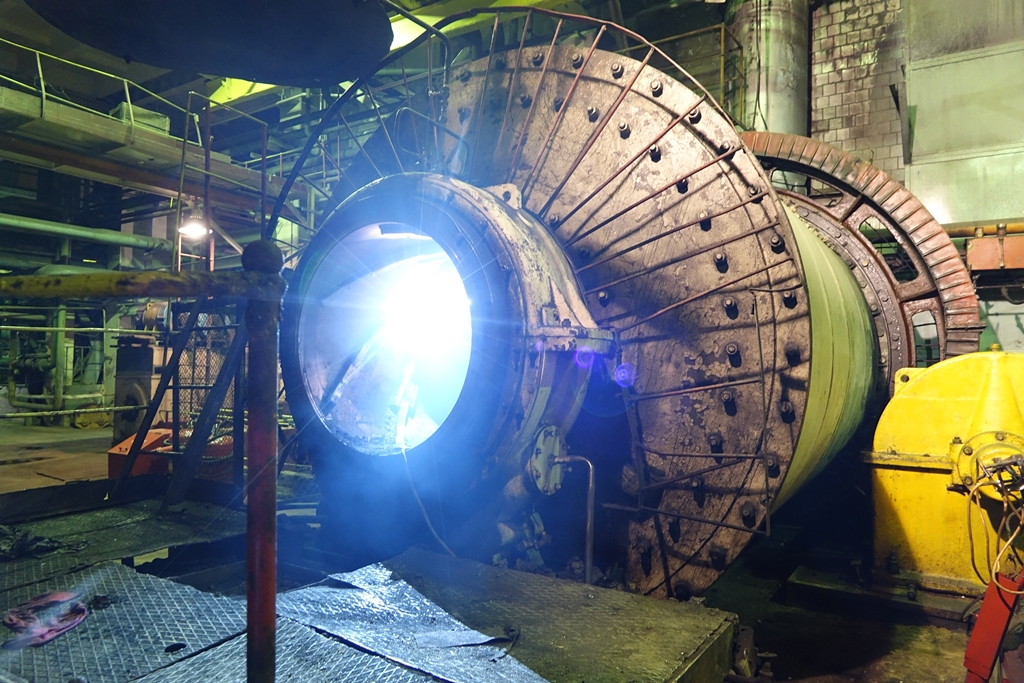

Сотрудники Магаданэнерго и компании подрядчика АО "Магаданэнергоремонт" ремонтируют вращающиеся механизмы котла (мельничные и дутьевые вентиляторы, пылепитатели, дымососы, а также шаровые мельницы, которые превращает уголь в пыль). Работы ведутся и на поверхностях нагрева котла – экранах, пароперегревателе, водяном экономайзере и воздухоподогревателе.
Магаданская ТЭЦ имеет возможность ремонтировать котлы отдельно от турбин в отличие от так называемых блочных станций, где проводить ремонт целесообразно комплексно. Это дает "маневренность" при формировании графика ремонта основного оборудования, сокращает время проведения работ и позволяет рационально распределять трудовые ресурсы.
